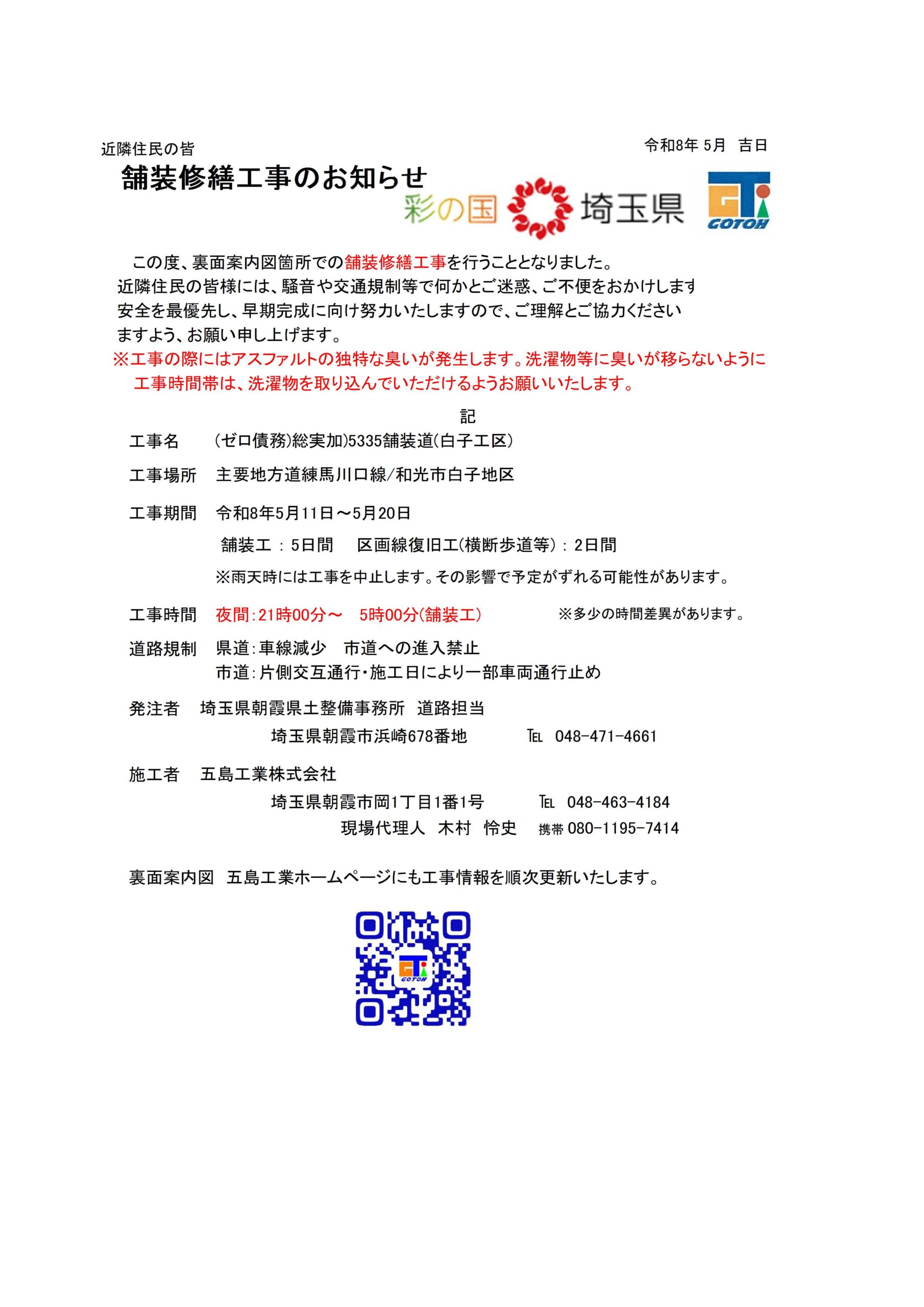

工事件名 (ゼロ債務)総実加)5335舗装道(白子工区)

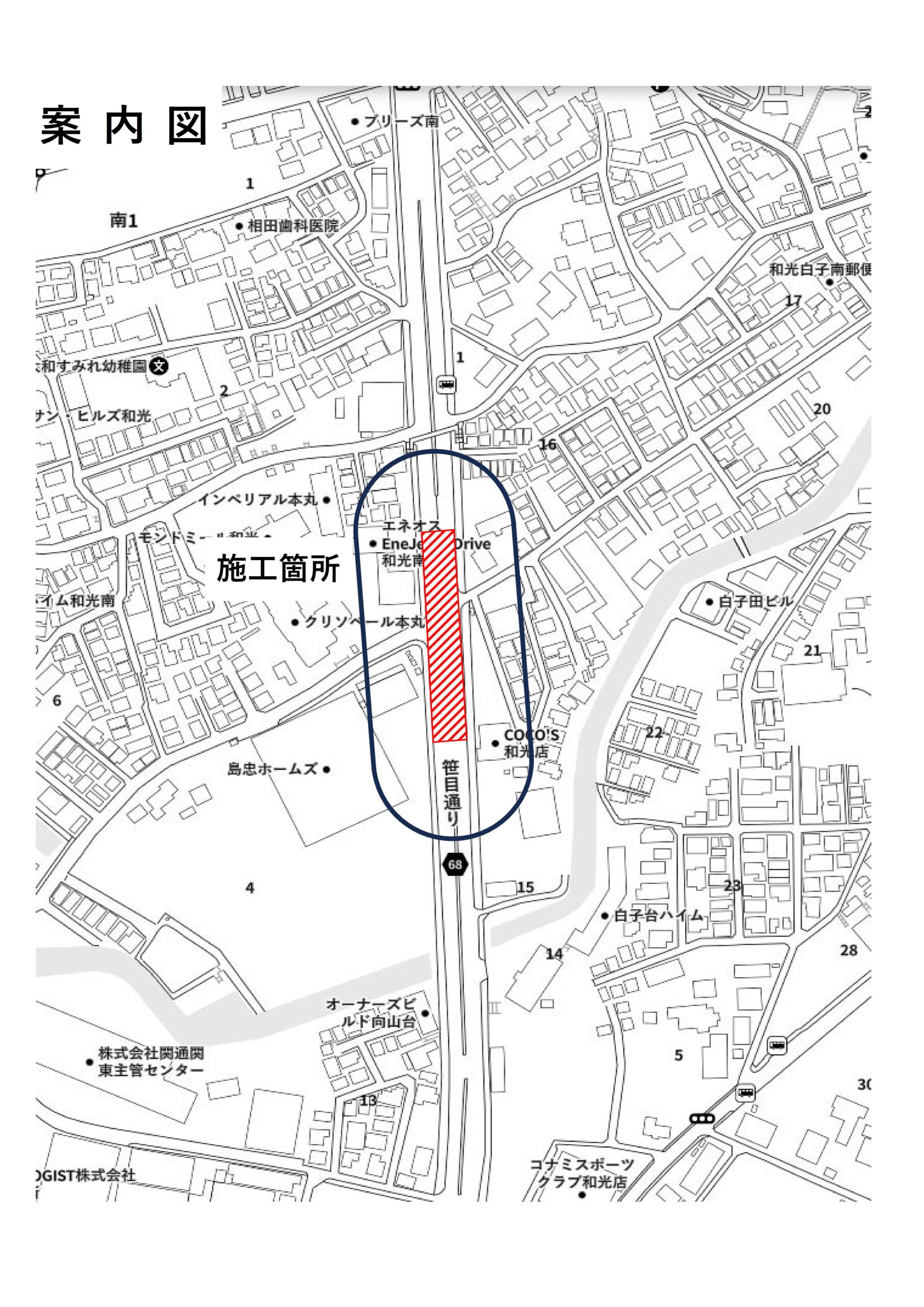

工事場所 和光市白子地内/主要地方道練馬川口線
工事期間 令和8年2月9日~令和8年6月30日
工事時間 夜間工事 午後9時~午前5時
. 昼間工事 午前9時~午後5時

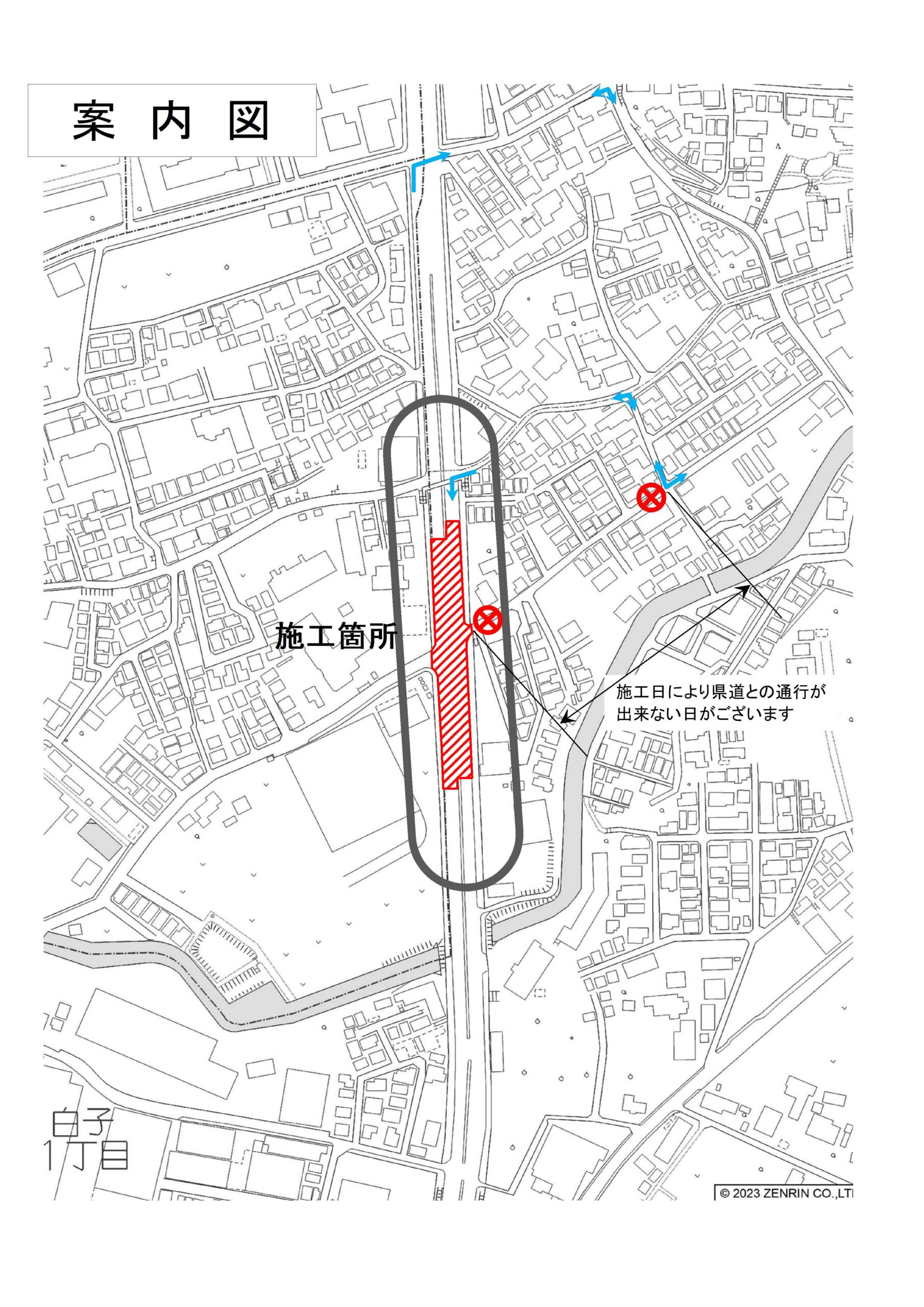

交通規制 県道:車線減少 市道:片側交互通行・一部車両通行止
工事内容 路面切削・基層,表層アスファルト舗装 A=2040㎡
※今後工事内容が変更になる事があります。
その都度内容を更新いたします。
古くなった舗装を新しくする工事です。
↓2026/4/24更新
舗装工事の日程が決まりましたのでお知らせいたします。

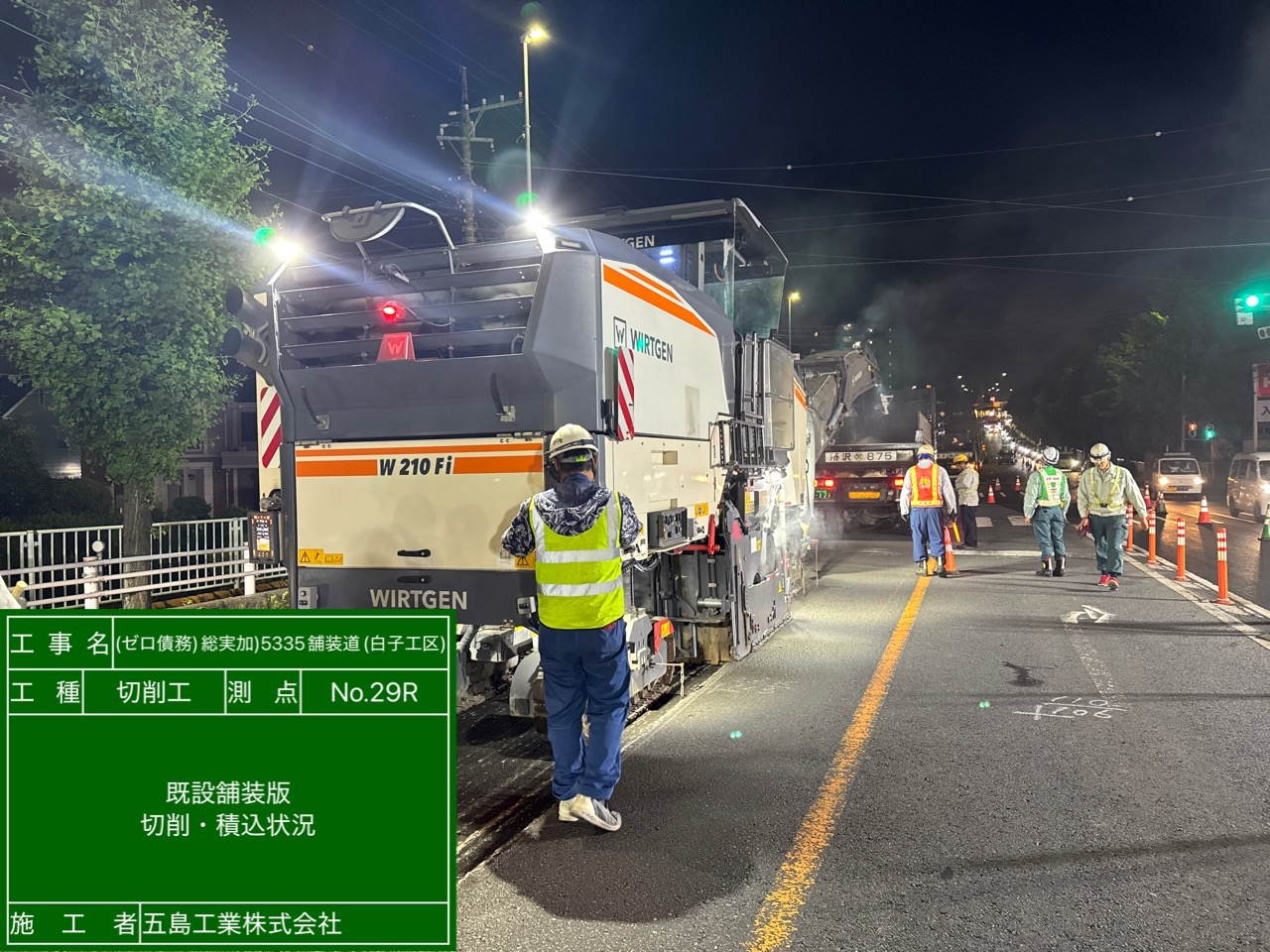

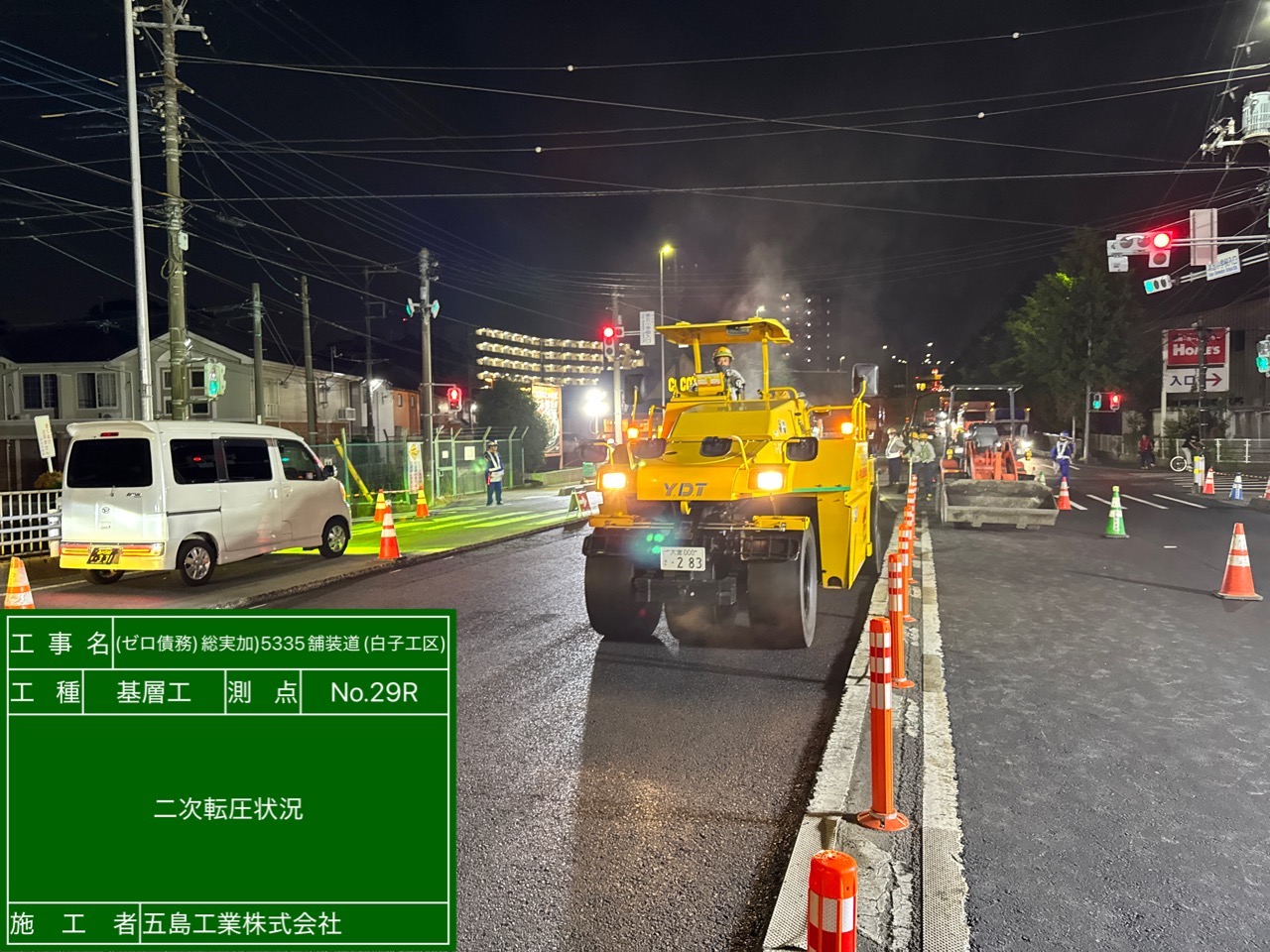

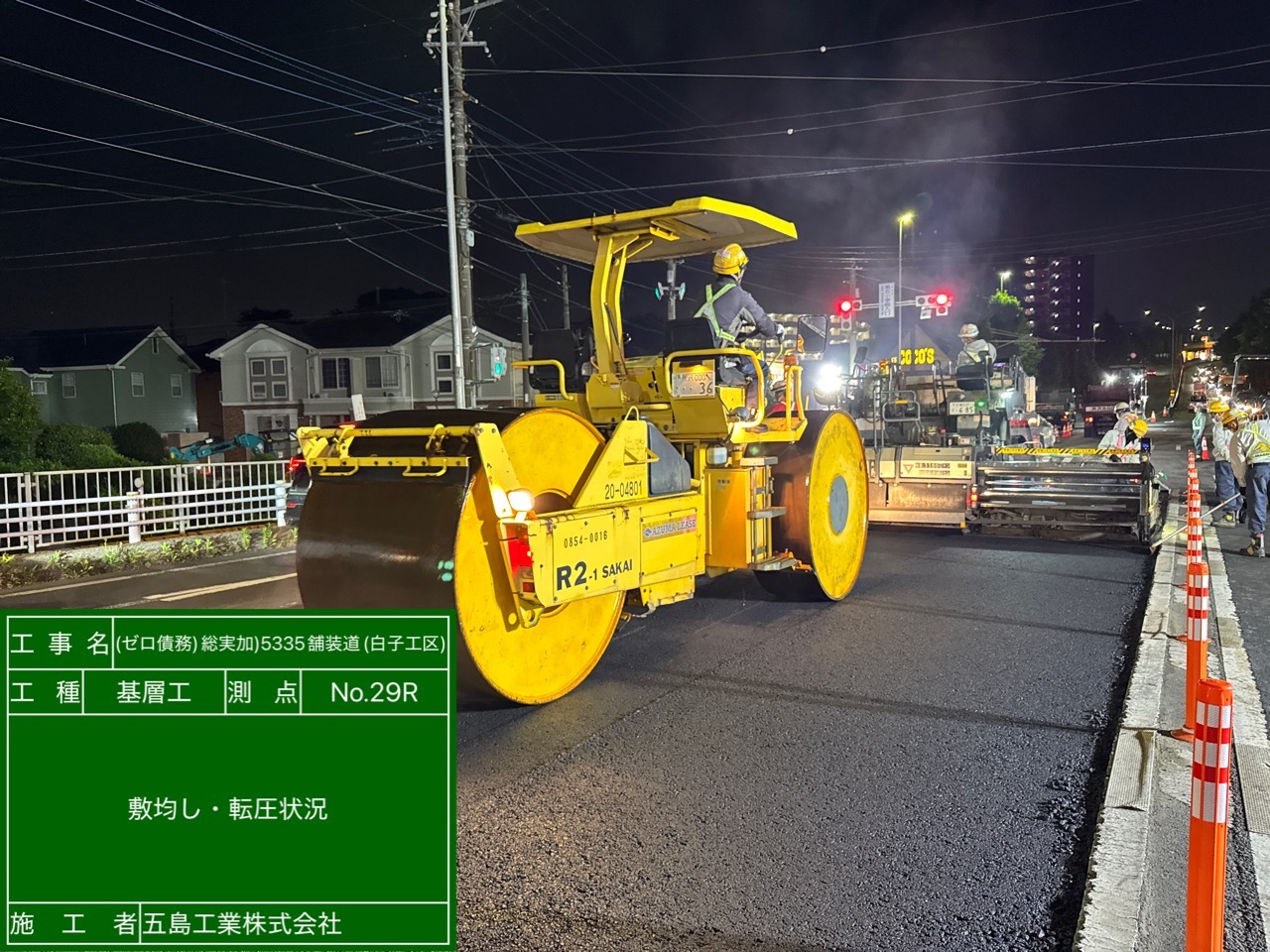

5月11日~15日 切削オーバーレイ工(舗装工) 5日間予定
5月18日~19日 区画線工(横断歩道等復旧工) 2日間予定
※雨天等の影響で予定がずれることがあります。ご了承ください。
施工中には、県道の車線規制や、市道の通行止め、県道からの進入禁止等の交通規制が発生します。
また、夜間工事となりますので、工事の騒音の影響も考えられます。
過ごしやすい季節柄、窓を開けてご就寝の方もいらっしゃるとは思いますが、
戸締りを行っていただけましたら幸いです。
大変ご迷惑をお掛け致しますが、ご協力の程お願い致します。
↓2026/5/21更新
おかげ様で舗装工事が無事に終わりました。
住民の皆様、道路をご通行の方々、大変ご協力いただき誠にありがとうございます。
まだ、白・黄色線で横断歩道や停止線等を引く、区画線工が終わっておりません。
予定よりずれ込んでしまい、5/26・27の夜間で再度工事をさせていただきます。
今一度のご協力をお願い申し上げます。
沢山の重機と作業員さん誘導員さんが、安全に・車の乗り心地が良くなるように、頑張ってくださいました。
↓2026/5/29更新

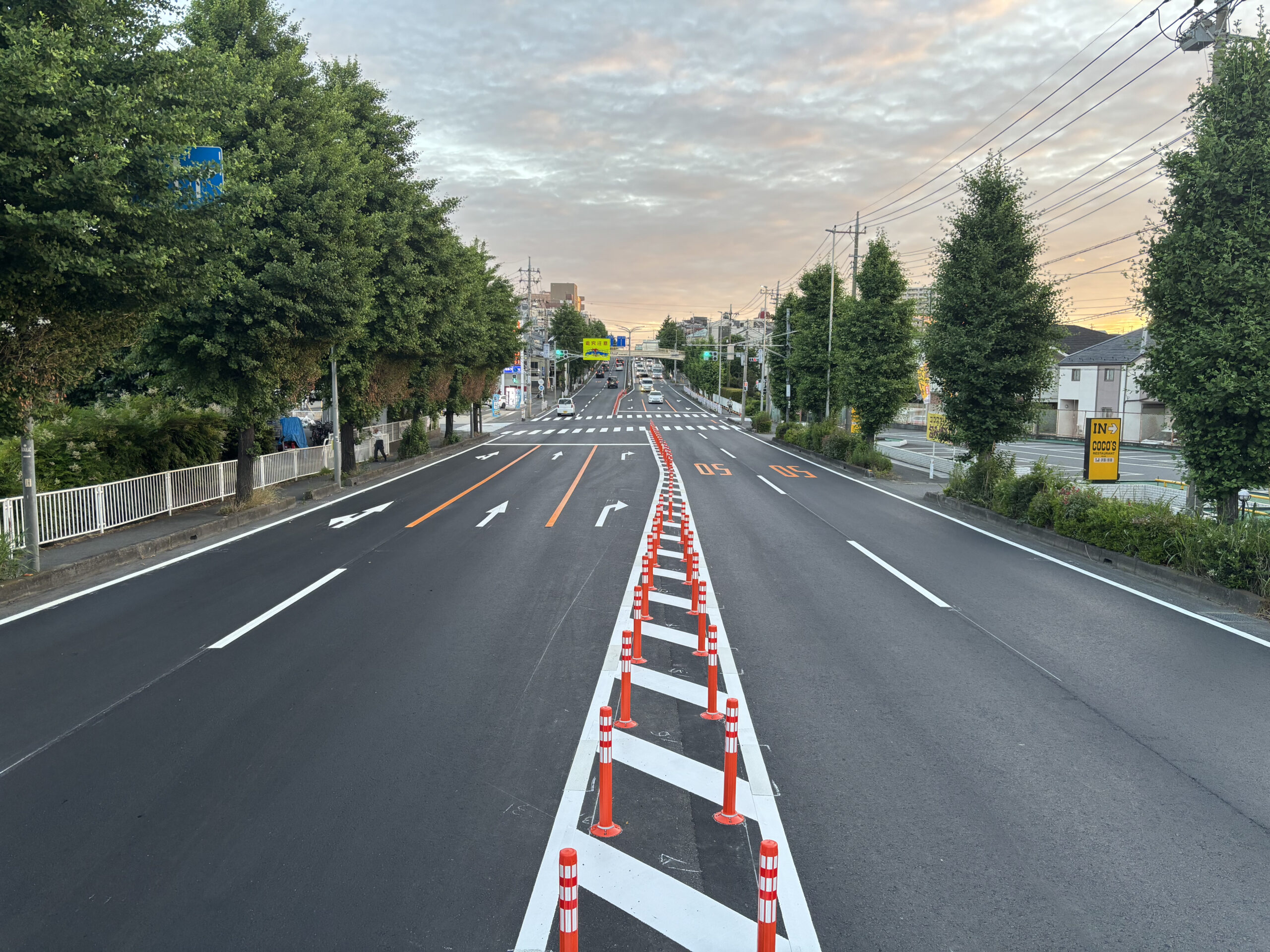

全ての工事が終了しました。
皆様のご協力のもと、工期は伸びてしまいましたが、無事故無災害で、現場を完成することが出来ました。
ありがとうございました。
